QC新七大手法之「关联图法」
在制造现场与质量管理实务中,管理团队常会遭遇一种令人棘手的困境:面对频繁发生的客户投诉或返工异常,单一的技术排查往往收效甚微。不良现象背后似乎交织着诸多因果交错的隐患——既包含设备维护滞后、操作标准模糊,又牵涉供应商物料波动、生产节拍过紧以及跨部门沟通失真。这些要素互为因果、相互放大,使得传统的单线条归因彻底失效。关联图法(Interrelationship Diagram)作为新QC七大手法(QC New 7 Tools)中的核心分析工具,正是专为破解这种“多因多果、关系错综复杂”的系统性难题而设计的结构化思考框架。
重构因果网络:关联图法的核心运行机制
与专注于按特定维度(如人、机、料、法、环)进行分类树状展开的鱼骨图(因果图)不同,关联图法打破了线性推导的局限。它的核心逻辑在于将所有与特定异常相关的潜在因子、环境限制及管理缺陷完整罗列,并通过有向箭头明确各要素之间的推导与作用关系。

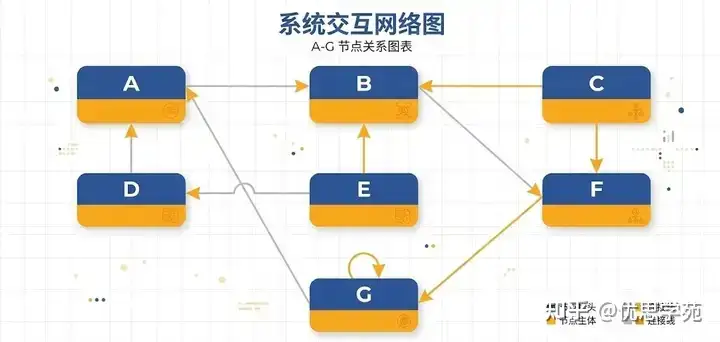

在绘制关联图时,箭头的指向代表了影响力的传导路线:当要素 A 推动或加剧了要素 B 时,即画出由 A 指向 B 的单向箭头。随着网络结构的逐步建立,团队能够清晰地梳理出整个系统的动能走向。在此结构中,要素节点展现出两种关键形态:
- 高输出节点(箭头主要指向外部):此类要素代表系统中关键的“驱动源”或“根因”。它们通常处于因果链条的前端,对系统整体具有极强的影响力。率先对其采取干预措施,能够产生连锁改善效应。
- 高输入节点(主要接收外部箭头):此类要素多为系统综合作用下的“末端症状”或“结果”。仅在这些节点上施加对策,往往只能起到暂时压制症状的作用,无法根除隐患。
关联图法在典型质量场景中的应用步骤
要让关联图法真正发挥出系统分析的效能,必须通过严谨的跨职能研讨流程来进行操作:
- 精准界定核心议题:明确需要攻坚的质量痛点。避免使用“品质不良”等过于宽泛的描述,应将其提炼为具体、可测量的客观事实,例如“某装配线近两月端子退针率持续超标”。
- 全面发散与收敛要素:召回研发、工艺、设备、生产及采购等多部门人员,运用头脑风暴法提炼所有可能的诱发因素。将重复表达进行整合,并将“员工意识不足”等模糊词汇精准细化为“针对新变更工艺的交底不充分”等明确事实。
- 逻辑研判与箭头勾连:逐一评估任意两个要素之间的影响机制。此过程需基于现场观察与工艺逻辑,确保箭头的方向准确反映因果推导,而非主观臆测。
- 识别关键驱动力并制定对策:统计各要素节点的出入箭头数量,锁定影响覆盖面广的高输出节点,建立量化的纠正和预防措施计划(CAPA),将图示分析转化为具体的行动路线图。
跨部门协作中的应用示例
以某电子制造车间“换线后首件通过率低下且交期频繁延误”为例,若单独问责现场操作员,往往适得其反。通过引入关联图法,跨职能团队梳理出了清晰的影响网路:
前端“生产计划临时变更频繁”直接导致“工装治具预热与保养时间被压缩”;同时,“工程变更通知(ECN)下发滞后”使得“现场使用的作业指导书版本更新失真”。这两者交织作用,诱发了“设备首检参数设定偏差”与“首件确认漏检”。在这一网络中,“计划频繁变更”与“标准版本管理混乱”被识别为高输出的根因节点。团队随后将改善重心前移至计划平稳化控制与数字化 SOP 同步更新上,从源头上切断了后续连锁异常的发生。
系统化质量控制的管用策略
关联图法赋予了管理层一种从“点状救火”转向“系统治本”的全局视角。然而在实践中必须认识到,关联图法建立的是一种基于专家经验与现场逻辑的假说体系。要完成高质量的闭环管理,所识别出的高输出节点仍需结合 SPC(统计过程控制)、假设检验或实验设计(DOE)等定量分析工具进行数据验证。将定性的关系网络构建与定量的统计验证相结合,企业才能在面对复杂工艺与组织协同难题时,精准打击关键病灶,实现质量体系的持续演进。
